Côn Đảo được bổ sung nguồn điện với cụm 4 tổ máy phát điện công suất 1.600kW/tổ

VĂN KHÁNH // TRUNG TÂM TIN TỨC HTV

Công trình “Bổ sung nguồn điện diesel Côn Đảo năm 2023” với cụm 4 tổ máy phát điện có công suất 1.600kW/tổ.

Cắt băng khánh thành công trình “Bổ sung nguồn điện diesel Côn Đảo năm 2023”

Thời gian triển khai hợp đồng là 175 ngày (từ ngày 06/9/2023 đến ngày 06/03/2024), nhưng nhờ sự chỉ đạo sát sao của EVNSPC, PC BR-VT, nỗ lực quyết tâm của Liên danh nhà thầu Công ty Tâm Thành Phát - Công ty TNHH Xây dựng Thành Lợi nên công trình đã hoàn thành đưa vào sử dụng trước thời hạn 30 ngày.

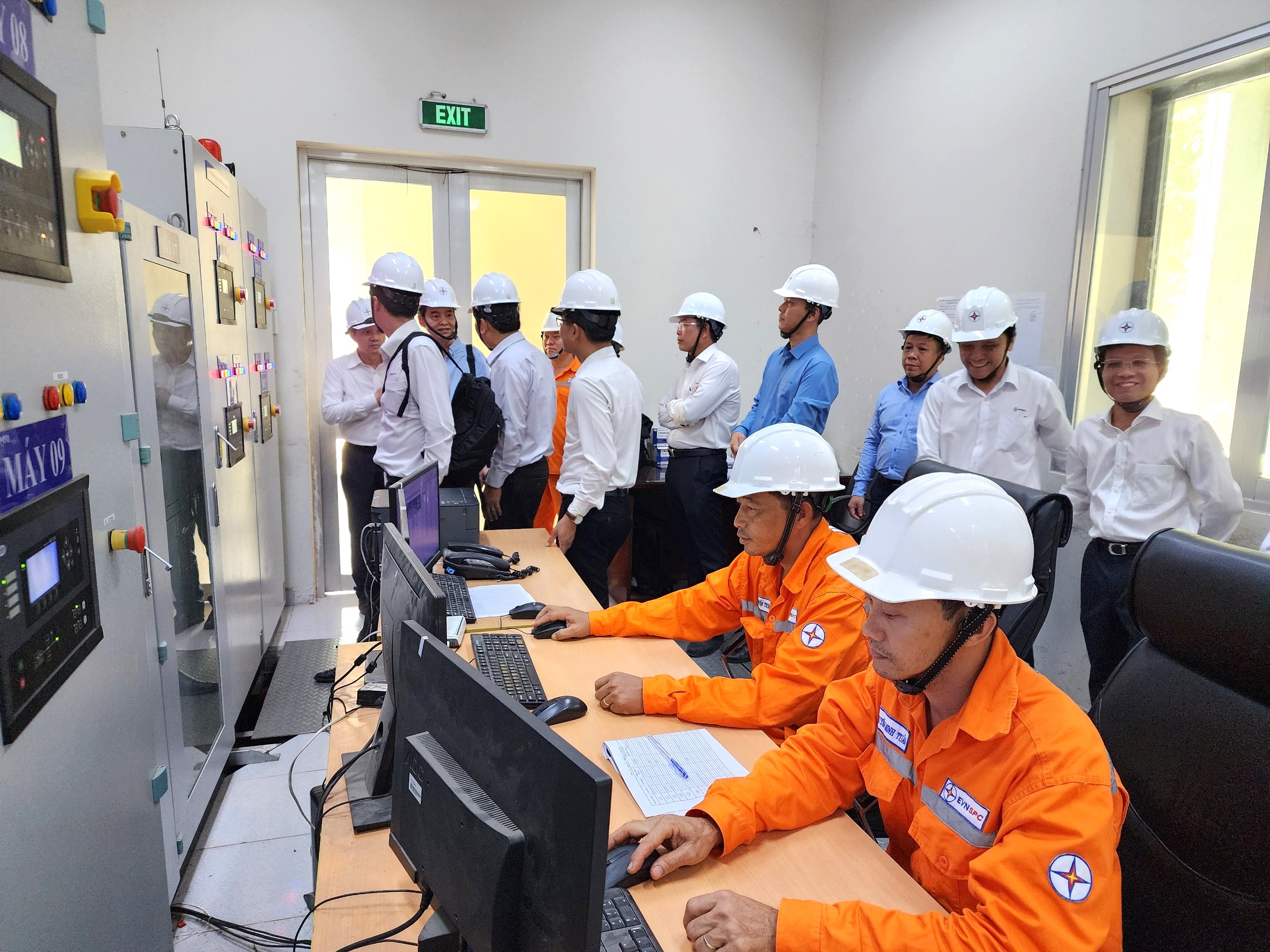

Giây phút phát điện hòa lưới 4 tổ máy 1.600 kW

Việc nghiệm thu đóng điện 04 tổ máy phát điện đã bổ sung nguồn phát điện thêm 6.400kW, nâng công suất nguồn phát điện diesel của ngành Điện tại huyện Côn Đảo lên 15.720 kW, công suất khả dụng khoảng 13.000 kW, tăng cường nguồn điện vận hành và dự phòng để phát triển kinh tế - xã hội, cấp điện phục vụ an sinh xã hội và quốc phòng tại huyện Côn Đảo.

Bí thư Huyện ủy, Chủ tịch UBND huyện Côn Đảo Lê Văn Phong phát biểu tại buổi lễ

Phát biểu tại buổi Lễ khánh thành công trình, ông Lê Văn Phong - Bí thư Huyện ủy, Chủ tịch UBND huyện Côn Đảo chúc mừng ngành Điện đã nỗ lực thi đua hoàn thành công trình trước tiến độ một tháng, giảm bớt khó khăn trong việc cung cấp điện trên đảo.

“Công trình này đưa vào vận hành sẽ góp phần tăng cường nguồn điện vận hành và dự phòng để phát triển kinh tế - xã hội, cấp điện cho an sinh xã hội và quốc phòng tại huyện Côn Đảo, cho đến khi hoàn thành dự án cáp ngầm đưa điện lưới quốc gia ra đảo”, Bí thư huyện Côn Đảo chia sẻ.

Ông Nguyễn Phước Đức - Tổng Giám đốc EVNSPC cho biết, dù Côn Đảo hiện đã được bổ sung nguồn dự phòng, đáp ứng cơ bản yêu cầu sản xuất, sinh hoạt của nhân dân trên đảo nhưng ngành điện vẫn mong muốn chính quyền địa phương tiếp tục đồng hành, kêu gọi tất cả các khách hàng, doanh nghiệp có nhiều giải pháp sử dụng điện an toàn, tiết kiệm, đặc biệt trong mùa nắng nóng sắp đến.

Riêng phát triển phụ tải tại Côn Đảo trong năm 2024 và những năm tiếp theo, ông Đức cũng đề nghị chính quyền địa phương cần xem xét, hạn chế, không để phát triển phụ tải ồ ạt cho đến khi Côn Đảo được cấp điện từ nguồn lưới điện Quốc gia thông qua tuyến cáp ngầm 110kV vượt biển đang được triển khai đầu tư để hạn chế tăng lỗ cho ngành Điện do chi phí giá thành chạy máy phát điện Diesel thường cao gấp đôi giá bán điện (trong nhiều năm qua, ngành Điện đang phải bù lỗ bình quân mỗi năm 150 tỷ đồng).

>>> Xin mời quý vị đón xem Thời sự HTV lúc 20 giờ và Chương trình Thế giới 24G lúc 20 giờ 30 phút mỗi ngày trên kênh HTV9



Ý kiến của bạn
Bình luận
Xem thêm bình luận

Có thể bạn sẽ thích

Khai mạc chợ hoa Tết Bình Đông - Xuân Bính Ngọ năm 2026

Khai mạc chợ hoa Tết Bình Đông - Xuân Bính Ngọ năm 2026

Văn hóa - Giải trí 13:23 12/02/2026

(HTV) - Chợ hoa Tết Bình Đông Xuân Bính Ngọ 2026 khai mạc tối 11/2 với hơn 500 gian hàng hoa kiểng, kết hợp nhiều hoạt động văn hóa - nghệ thuật đặc sắc, kéo dài đến ngày 16/2.

Thị trường ngày 12/2/2026: Vàng thế giới tiếp đà tăng, xăng dầu đảo chiều tăng.

Thị trường ngày 12/2/2026: Vàng thế giới tiếp đà tăng, xăng dầu đảo chiều tăng.

Kinh tế 09:22 12/02/2026

(HTV) - Giá vàng thế giới tăng mạnh lên 5.083,1 USD/ounce, trong khi vàng SJC trong nước giữ ở mức cao; giá dầu đảo chiều tăng hơn 1% do lo ngại căng thẳng Mỹ - Iran.

60 Giây ngày 12/2/2026 | Cửa ngõ phía Tây ùn ứ, cảnh sát giao thông dầm mưa điều tiết giao thông

60 Giây ngày 12/2/2026 | Cửa ngõ phía Tây ùn ứ, cảnh sát giao thông dầm mưa điều tiết giao thông

Thời sự 17:57 12/02/2026

(HTV) - Chương trình 60 Giây Sáng - Ngày 12/2/2026 đem đến cho quý vị những thông tin thời sự đáng chú ý sau.

Linh vật Ngựa Bính Ngọ "lộ diện" tại Hội Hoa Xuân Tao Đàn lần thứ 46

Văn hóa - Giải trí 14:09 12/02/2026

(HTV) - Hội Hoa Xuân TP. Hồ Chí Minh 2026 quy mô 9,6 ha tại Công viên Tao Đàn đã sẵn sàng đón khách. Sự kiện hội tụ nhiều gốc bonsai tiền tỷ và lần đầu tổ chức trình diễn ngựa quốc tế hằng đêm.

Xem thêm
