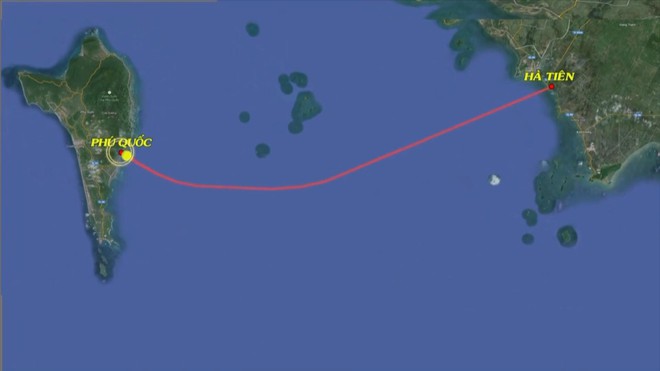

Vào lúc 13 giờ 15 phút ngày 29/11/2025, một sự cố hi hữu đã xảy ra khi một đơn vị thi công đóng cọc vi phạm hành lang an toàn, làm hỏng tuyến cáp ngầm huyết mạch 110kV Hà Tiên - Phú Quốc. Sự cố này đã ảnh hưởng đến 30.000 khách hàng tại Bắc đảo Phú Quốc, bao gồm các khu vực trọng điểm như Dương Đông, Cửa Dương, Cửa Cạn và Hàm Ninh.

Ông Bùi Quốc Hoan, Phó Tổng giám đốc Tổng công ty Điện lực miền Nam (EVNSPC)
Ông Bùi Quốc Hoan, Phó Tổng giám đốc Tổng công ty Điện lực miền Nam (EVNSPC), cho biết các cơ quan chức năng đã xác định nguyên nhân là do Công ty Trách nhiệm hữu hạn Tư vấn, Thiết kế, Xây dựng Thuận Thành Kiên Giang trong quá trình thi công sàn đạo đã vi phạm hành lang của tuyến cáp ngầm. Trong quá trình ép cọc, đã gây ra sự cố của tuyến cáp ngầm này.

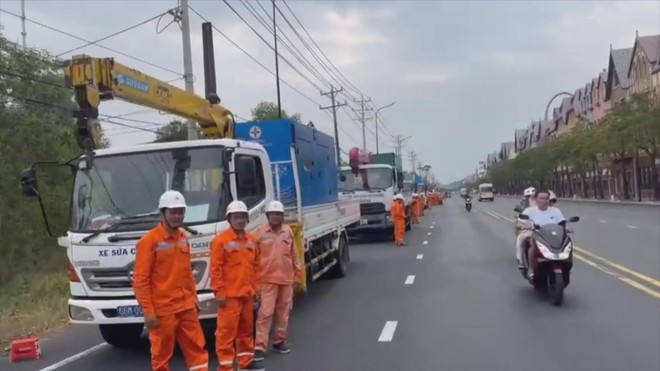

Ngay sau sự cố, EVNSPC đã nhanh chóng chuyển nguồn cấp điện cho khách hàng khu vực Bắc đảo từ trạm 110kV Nam Phú Quốc. Đồng thời, EVNSPC đã huy động toàn bộ 20 máy phát diesel di động từ các đơn vị thành viên trên đất liền chuyển ra đảo, với tổng công suất phát khoảng 3,5MW, để cấp điện luân phiên cho các trạm biến áp công cộng xa nguồn.

Bà Nguyễn Thị Kim Anh, Doanh nghiệp tại Đặc khu Phú Quốc, tỉnh An Giang

Bà Nguyễn Thị Kim Anh, Doanh nghiệp tại Đặc khu Phú Quốc, tỉnh An Giang, chia sẻ rằng sự cố lần này, mặc dù phải chạy bằng máy phát điện công suất lớn, sẽ làm tăng chi phí của doanh nghiệp từ 3,5 đến 4 lần so với khi dùng điện lưới quốc gia. Tuy nhiên, doanh nghiệp rất thấu hiểu và sẵn sàng chia sẻ chi phí đó, cùng nhau "chia lửa lúc gặp khó khăn".

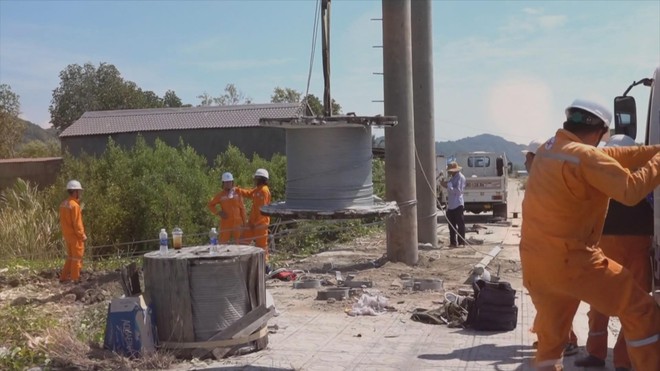

Do việc khắc phục sự cố cáp ngầm 110kV dưới biển là phức tạp và mất nhiều thời gian, EVNSPC đã chỉ đạo khẩn trương triển khai xây dựng tạm một đoạn đường dây trên không (khoảng 05 trụ), đấu nối từ trụ đấu nối cáp ngầm hiện hữu đến vị trí điểm sự cố.

Đóng điện thành công đường dây trên không đấu nối với tuyến cáp ngầm 110kV đã diễn ra lúc 22 giờ 42 phút ngày 05/12/2025
Với sự nỗ lực cao độ của tập thể lãnh đạo, cán bộ công nhân viên EVNSPC và Công ty Điện lực An Giang, cùng với sự chỉ đạo quyết liệt của lãnh đạo Tỉnh ủy, UBND tỉnh An Giang và sự hỗ trợ của các Sở, Ban, Ngành, việc đóng điện thành công đường dây trên không đấu nối với tuyến cáp ngầm 110kV đã diễn ra lúc 22 giờ 42 phút ngày 05/12/2025.

Bà Nguyễn Thị Kim Loan, Phó Chủ tịch UBND Đặc khu Phú Quốc, tỉnh An Giang
Bà Nguyễn Thị Kim Loan, Phó Chủ tịch UBND Đặc khu Phú Quốc, tỉnh An Giang, cho biết chính quyền địa phương cũng đã có những giải pháp rất căng cơ, đặc biệt trong công tác tuyên truyền, kêu gọi người dân ý thức được tầm quan trọng trong công tác sử dụng điện hiện nay và phải nỗ lực chung tay cùng doanh nghiệp, cùng với chính quyền địa phương.
Đặc biệt, ở các khu vực mang tính chất trọng điểm như trường học, bệnh viện, các cơ quan hành chính cần đảm bảo mạng lưới điện phù hợp để tránh tình trạng xảy ra những tình huống không mong muốn.

EVNSPC đang triển khai các công trình Đường dây 110kV Phú Quốc - Bắc Phú Quốc, Đường dây 110kV Phú Quốc - Nam Phú Quốc và TBA 220kV Phú Quốc
Mặc dù sự cố đã được khắc phục trước mắt, về lâu dài, để đảm bảo cung cấp điện an toàn, tin cậy và có dự phòng, đặc biệt trong bối cảnh Phú Quốc sẽ đăng cai hội nghị APEC vào năm 2027, EVNSPC đang triển khai các công trình Đường dây 110kV Phú Quốc - Bắc Phú Quốc, Đường dây 110kV Phú Quốc - Nam Phú Quốc và TBA 220kV Phú Quốc.
Việc đẩy nhanh tiến độ các công trình này là hết sức cấp thiết, mặc dù đang gặp khó khăn trong công tác bồi thường giải phóng mặt bằng. Sự chung tay của các Sở, Ban, Ngành địa phương là cần thiết để tháo gỡ khó khăn, đảm bảo lưới điện vững chắc cho Phú Quốc trong tương lai.
>>> Xin mời quý vị đón xem Thời sự HTV lúc 20 giờ và Chương trình Thế giới 24G lúc 20 giờ 30 phút mỗi ngày trên kênh HTV9
